Рсм == 1290 м3/смену.
Норма времени (Е2 — 1—22, табл. 2, п. Б.8, д) на перемещение грунта к уступу бульдозером ДЗ-24 на расстояние до 20 м Нвр = 0.38 + 0.3 = 0.68 час, а
Рсм== 1180мЗ/смену. Все подробности склады хранения вещей в алтуфьево на сайте.
При послойной укладке (разравнивании) грунта в насыпи толщиной слоя 0.35 м бульдозером ДЗ-24, согласно Е2—1—28, табл. 1, п. 66, д:
Hвр==0,38 час,
а производительность Рсм = = 2105 м3/смену.
Послойно уложенные слои уплотняют самоходным катком ДУ-29А на пневмошинах. Схема производства работ представлена на рис. 8.18.

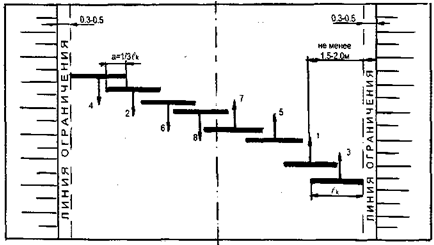

Рис. 8.18. Уплотнение верхнего слоя насыпи самоходным катком ДУ-29А: 1—8 — последовательность проходов; а — перекрытие предыдущего следа; lк — ширина рабочего органа катка (lк = 2.2
Начинают уплотнение на расстоянии не менее 1.5—2.0 м от бровки насыпи с постепенным приближением к откосу при каждом последующем проходе. При этом не допускается приближение кромки уплотняющего органа катка к бровке насыпи (линия ограничений) ближе 0.5—0.3 м. Схема движения катка — челночная, общее количество проходов по одному следу — десять. Первый и последний проходы каток ДУ-29 выполняет со скоростью 2—2.5 км/час, промежуточные — 5—8 км/час. Давление в шинах катка должно быть одинаковым: в начале уплотнения 0.2—0.3 МПа; на заключительном этапе для супесей — 0.3—0.4 МПа. Плотность грунта должна соответствовать установленным нормам .
Согласно Е2—1—31 [6], норма времени на уплотнение грунта самоходным катком ДУ-29 при длине гона (захватки) до 100 м и толщине уплотняемого слоя 0.3 м (табл. 2, п. 2а, 4а)
Нвр = 0.41 час при четырех проходах по одному следу (добавлять на каждый проход сверх первых четырех ΔНвр = 0.08 час). Расчетная норма времени определяется:
НРвр = Нвр + (ппрох-4) ΔHвр = 0.41 + (10 - 4) х 0.08 = 0.89 час на 100 м3
Рсм == 900 м3/смену.
Заключительный этап основных работ (срезка рыхлого грунта с откоса насыпи; планировка откосов и верха земляного полотна, нарезка канавы в полувыемке и окончательное уплотнение земляного полотна) может быть выделен в отдельную группу.
Срезка излишков грунта с откосов насыпи и их планировка выполняются экскаватором ЭО-3332А, а грунт можно использовать в присыпных обочинах.
Норма времени на производство работ (Е2 — 1 — 42) 1.4 час на 100 м3, следовательно,
Рсм== 570 м3/смену.
После срезки излишков грунта отмечают линии бровок путем установки откосников через каждые 50 м. Планировку откосов выемки производят автогрейдером ДЗ-122 при рабочем ходе в двух направлениях. Норма времени (Е2—1—39, табл. 1, п. 46) Нвр = 0.85 час на 1000 м2 спланированной поверхности откоса (длина гона до 200 м), а
Pсм==9400 м2/смену.
Производительность автогрейдера при планировке верха земляного полотна (Е2—1—37, табл. 2, п. 16) за 4 прохода при НРвр = 0.17x4 = 0.88 час на 1000 м2 спланированной поверхности
Рсм == 9090 м2/смену.
Перед началом планировки восстанавливают положение оси и бровок земляного полотна. Работу начинают с низких участков (в профиле) путем последовательных проходов автогрейдера от краев к середине с перекрытием каждого следа на 0.3—0.5 м.
По завершении планировочных работ производят нарезку канав в полувыемке. Угол резания отвала автогрейдера ДЗ-122 устанавливают в пределах 35—45°, при движении соблюдают проектные параметры канавы.
Норма времени на 100 м3 Нвр=1.5 час, а сменная производительность автогрейдера ДЗ-122
Pсм==530 м3/смену.
Окончательное уплотнение верха земляного полотна производят за четыре прохода пневмокатка ДУ-29. При Нвр = 0.41 час
Рсм == 1950 м3/смену.
Принимая глубину уплотняемого слоя 0.2 м,
Рсм == 9750 м2/смену.
Организация работ по возведению земляного полотна типа полувыемка—полунасыпь поточным методом предусматривает их выполнение на захватках.
На первой захватке (lIз) производится срезка растительного слоя в пределах косогора бульдозером ДЗ-18 и устройство нагорной забанкетной канавы землеройно-планировочной машиной ЭО-3332А.
