Монтаж железобетонных конструкций многоэтажных каркасных зданий
Страница 2

схема РШИ 1

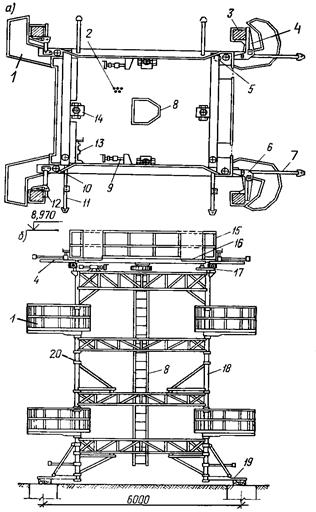

Рис. 3.3. Схема рамно-шарнирного индикатора:

а – план; б – вид сбоку;

1 – поворотная люлька;

2 – настил;

3 – монтируемая колонна;

4 – канат для закрепления колонн;

5 – шарнир; В Кривом Роге Тестостерон Ундеканоат (Небидо) купить здесь магазин стероидов Steroid Shop.

6 – хомут поворотный;

7 – продольная тяга;

8 – лестница;

9 – узел продольного перемещения;

10 – натяжное устройство хомута;

11 – тяга поперечная;

12 – подвижный упор хомута;

13 – узел поперечного перемещения;

14 – тормозные узлы крепления рамы;

15 – ограждение;

16 – «плавающая» рама;

17 – шариковые опоры;

18 – стойки подмостей;

19 – опорная лапа

20 – фланцевый стык

Первый элемент УРШИ настраивается по поперечной и продольной базовым осям. Второй элемент выверяется относительно поперечной оси, а относительно продольной оси положение его фиксируется длиной трубчатых тяг. Третий элемент настраивается относительно продольной оси, а относительно поперечной положение фиксируется трубчатыми тягами. Положение четвертого элемента определяется длиной трубчатых тяг.

На первой стоянке устанавливают шестнадцать колонн, двенадцать ригелей и плиты в пяти свободных ячейках. После установки перечисленных конструкций переставляют I и II элементы. При этом I элемент выверяют по продольной оси, а относительно поперечной оси положение его определяется длиной трубчатых тяг. Положение II элемента определяют длиной трубчатых тяг. После установки на второй стоянке восьми колонн и других конструкций производят перестановку III и IV элементов.

При установке колонн монтируемую колонну устанавливают на нижестоящую, совмещая осевые риски. Верх колонны заводят в зону хомута и прижимным устройством закрепляют колонну. Монтажники при этом находятся на перекрытии или в люльках УРШИ.

Монтаж ригелей. Ригели устанавливают в проектное положение, совмещая осевые риски на ригеле и на консоли колонны. Фиксируют положение ригеля с помощью электросварки.

Монтаж плит. Монтаж начинают с установки распорных плит. Наводку плит производят в наклонном положении при помощи разновеликих стропов. Крепление плит осуществляют сваркой не менее чем в трех точках.

Монтаж стеновых панелей. Стеновые панели монтируют после возведения и проектного закрепления конструкций каркаса. Бетонные панели устанавливают монтажным краном, производящим монтаж каркаса здания. Легкие стеновые панели типа «сэндвич» монтируют с помощью лебедок. Стыки бетонируют в процессе монтажа панелей. Герметизацию выполняют отдельным потоком с люлек.

Монтаж стеновых панелей крупнопанельных бескаркасных зданий. Рациональным направлением развития индустриального домостроения является переход от строительства по типовым проектам к строительству из типовых деталей. На основе унификации объемно-планировочных и конструктивных решений возводят здания различного функционального назначения, различной этажности и конфигурации. Каждая серия крупнопанельных домов имеет свои конструктивные решения, которые определяют технологию их монтажа.

При входном контроле качества стеновых панелей, учитывают предельные допуски и отклонения, обеспечивающие пригодность готовых панелей к монтажу – они приведены в общих требованиях к монтажу готовых конструкций.
